Итоги 3 квартала 2024 года проекта строительства Багаевского гидроузла на р. Дон
Максимально используя благоприятную погоду в районе строительства Багаевского гидроузла на р. Дон, в сентябре 2024 года строители продолжили выполнение работ в рамках первого пускового комплекса Гидроузла.

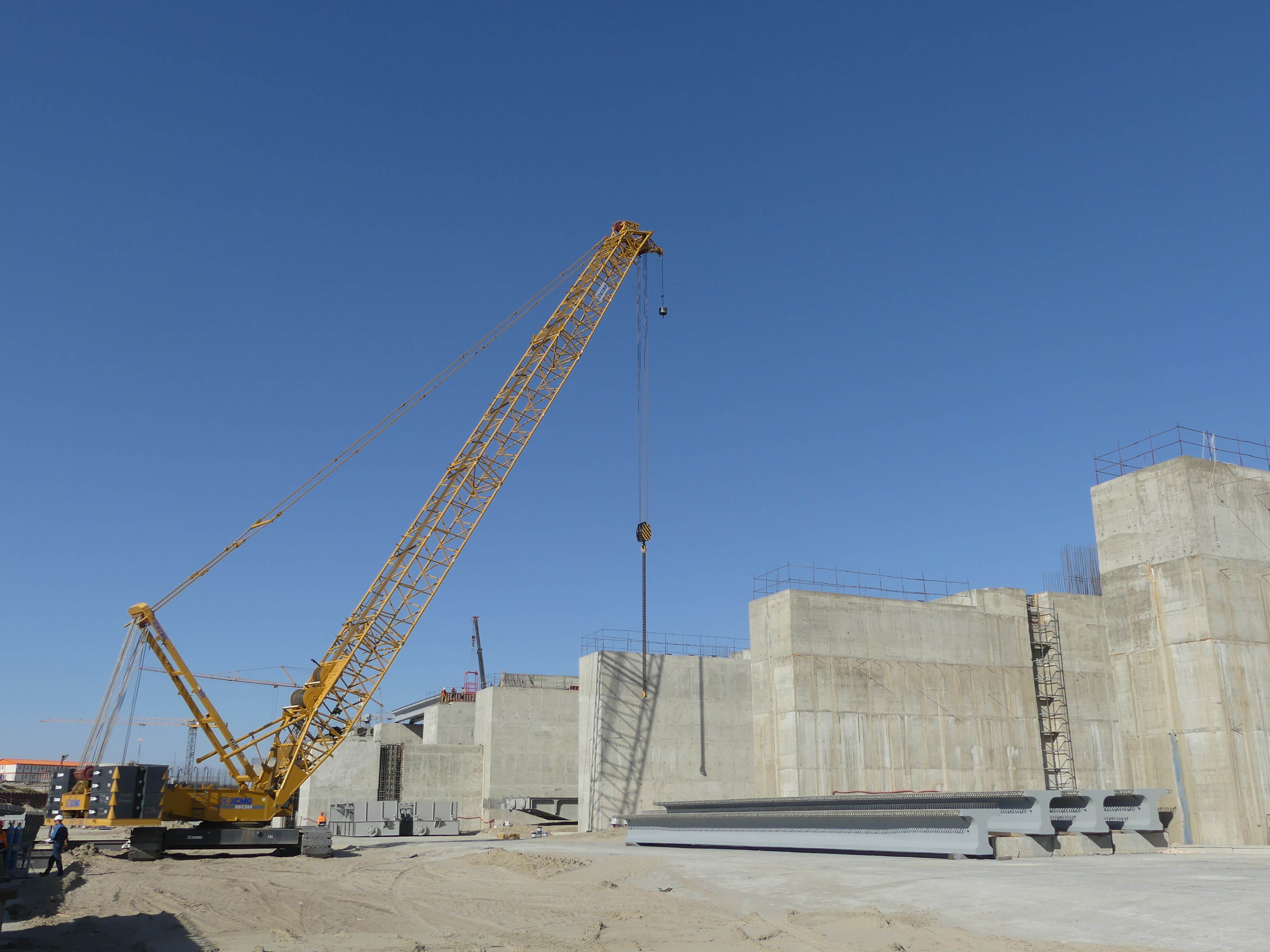

В 3 квартале забетонировано более 51 000 м3 конструкций основных массивных объектов - водосбросной плотины и судоходного шлюза, в том числе в сентябре выполнено 13 000 м3 бетонных работ.
Общий объем уложенного бетона с начала строительства составил 245 000 м3, что составляет 87% от проектного объема первого пускового комплекса.

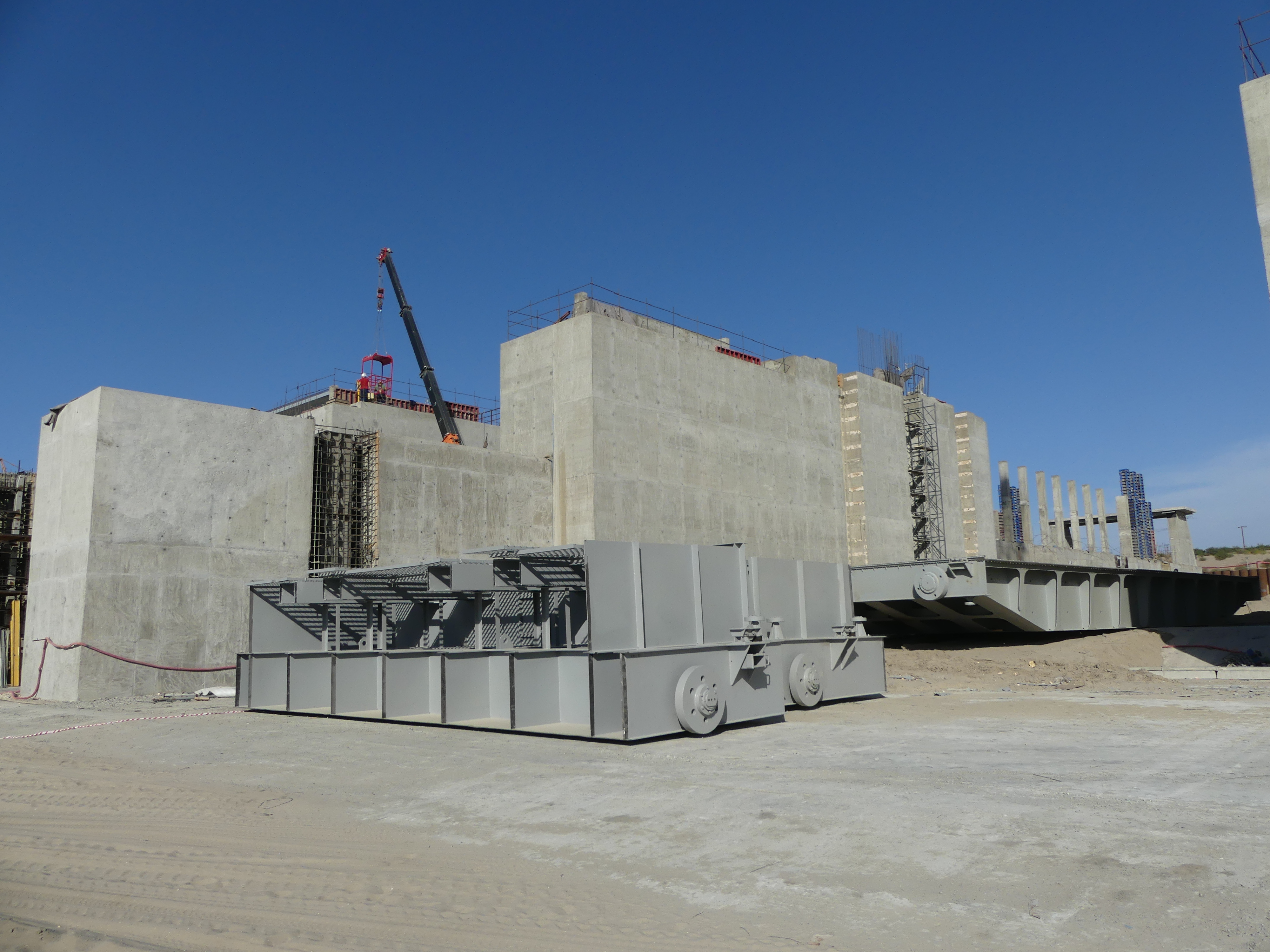

Продолжается изготовление и поставка на объект крупных элементов гидромеханического оборудования. 1 230,8 тонн элементов было поставлено на стройплощадку в 3 квартале, из них в сентябре объем поставок составил 776,6 тонн. Одновременно с поставкой гидромеханического оборудования выполняется его монтаж: установлено 100% от общего количества затворов Головного регулятора Рыбоходно-нерестового канала, завершен монтаж козлового крана, ведется монтаж закладных деталей Водопропускной плотины - смонтированы 10 марок основного затвора (всего их 24).

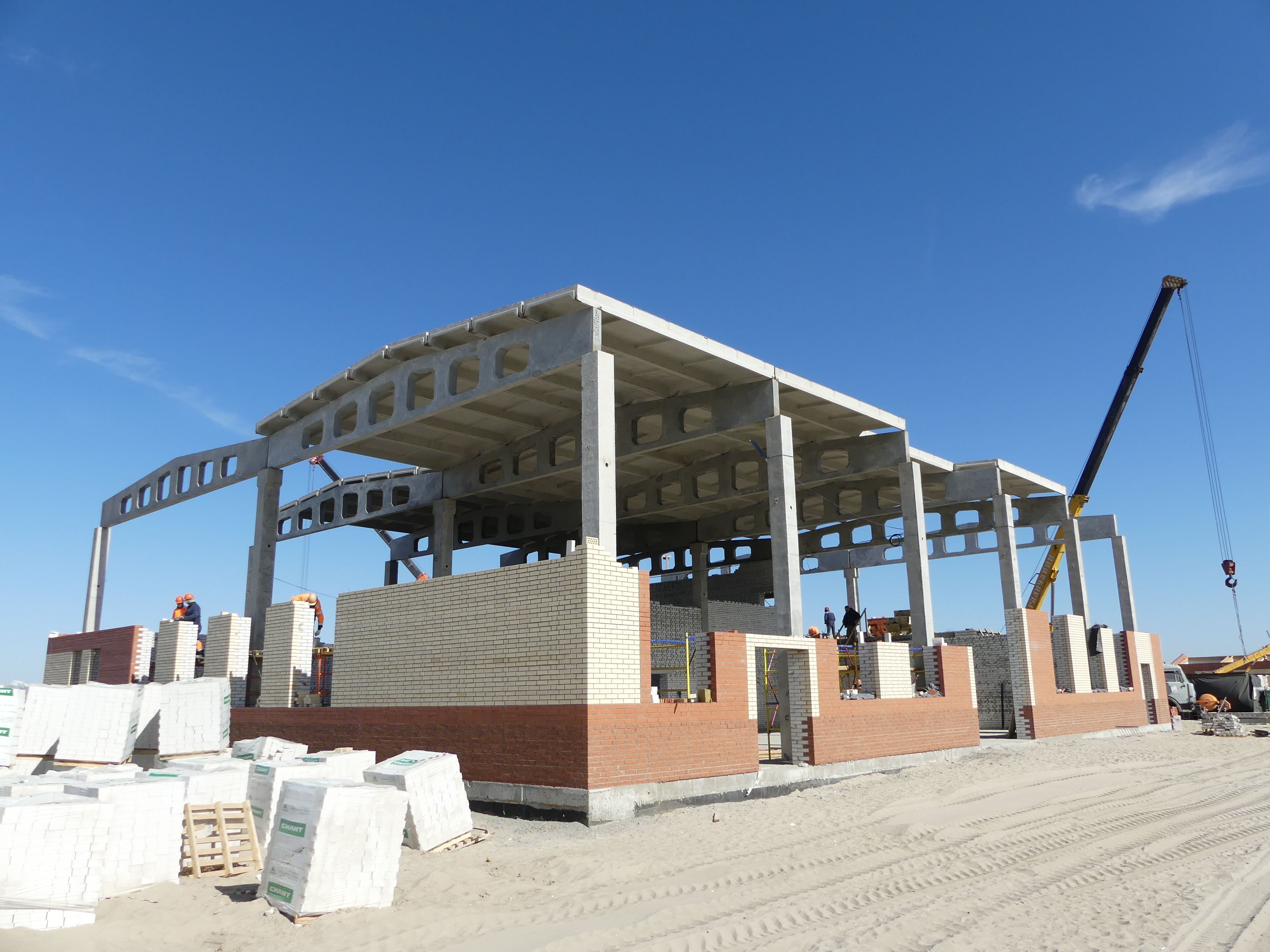

На левом берегу реки Дон продолжены работы по строительству служебного жилья (32 благоустроенных дома) в поселке эксплуатационников. Работы по кладке стен полностью завершены. Ведутся работы по устройству кровли и внутренней отделке домов, начаты работы по устройству внутренних инженерных сетей. Ведется строительство объектов подсобного и обслуживающего назначения:
административно-бытового здания, ремонтно-механических мастерских, гаража, здания охраны, складов, защитного сооружения гражданской обороны.
На строительной площадке Гидроузла задействовано 2 151 человек, 195 единиц машин и механизмов.
Итоги 3 квартала 2024 года проекта строительства Багаевского гидроузла на р. Дон
1 октября 2024
Новости
