СоюзГидроТранс
О компании
Проекты
  • В работе
  • Завершенные
Закупки
Вакансии
Контакты
Ещё
    Задать вопрос
    +7 (495) 657 9660
    info@s-hydrotrans.ru
    119048, г. Москва, ул. Усачева, д. 33, стр. 2

    Часы работы:
    пн-пт с 9:00 до 18:00
    RU / EN
    +7 (495) 657 9660
    Заказать звонок
    СоюзГидроТранс
    О компании
    Проекты
    Закупки
    Вакансии
    Контакты
      RU / EN
      +7 (495) 657 9660
      Заказать звонок
      СоюзГидроТранс
      О компании
      Проекты
      Закупки
      Вакансии
      Контакты
        СоюзГидроТранс
        RU / EN
        СоюзГидроТранс
        • О компании
        • Проекты
          • Назад
          • Проекты
          • В работе
          • Завершенные
        • Закупки
        • Вакансии
        • Контакты
        • +7 (495) 657 9660
        info@s-hydrotrans.ru
        119048, г. Москва, ул. Усачева, д. 33, стр. 2

        Часы работы:
        пн-пт с 9:00 до 18:00
        • Главная
        • Пресс-центр
        • Новости
        • Итоги 1 квартала 2024 года. Строительство Багаевского гидроузла (первый пусковой комплекс)

        Итоги 1 квартала 2024 года. Строительство Багаевского гидроузла (первый пусковой комплекс)

        Итоги 1 квартала 2024 года. Строительство Багаевского гидроузла (первый пусковой комплекс)
        2 апреля 2024
        Новости

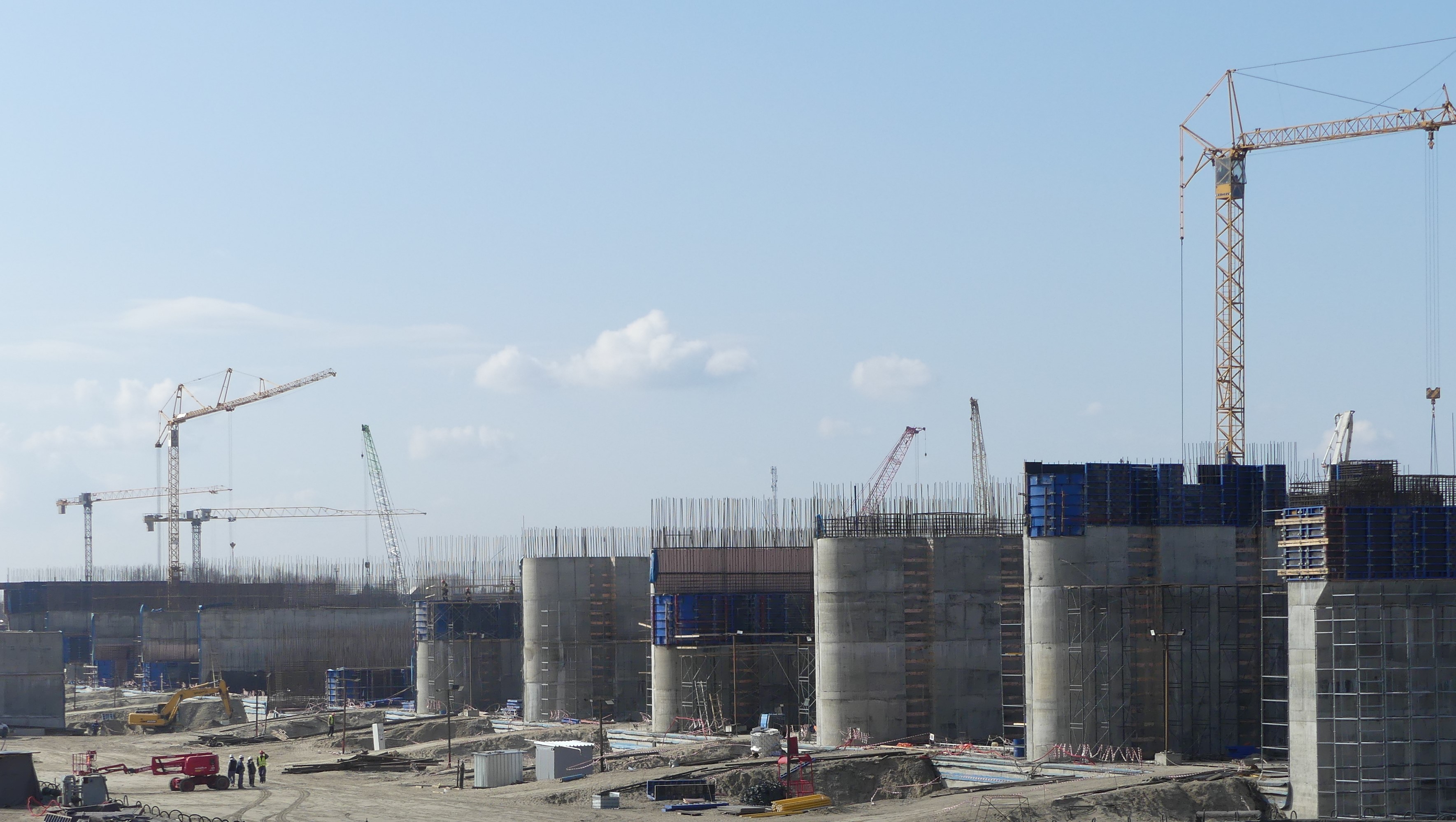

        Основные объекты строящегося проекта федерального значения – Багаевского гидроузла на Нижнем Дону – уверенно обретают заданные проектом формы, буквально вырастая на глазах. За период 1 квартала 2024 года благодаря интенсивным работам по бетонированию массивов значительно выросли «быки» и устои водосбросной плотины, обрели визуальные очертания «головы» и «нитки» судоходного шлюза.

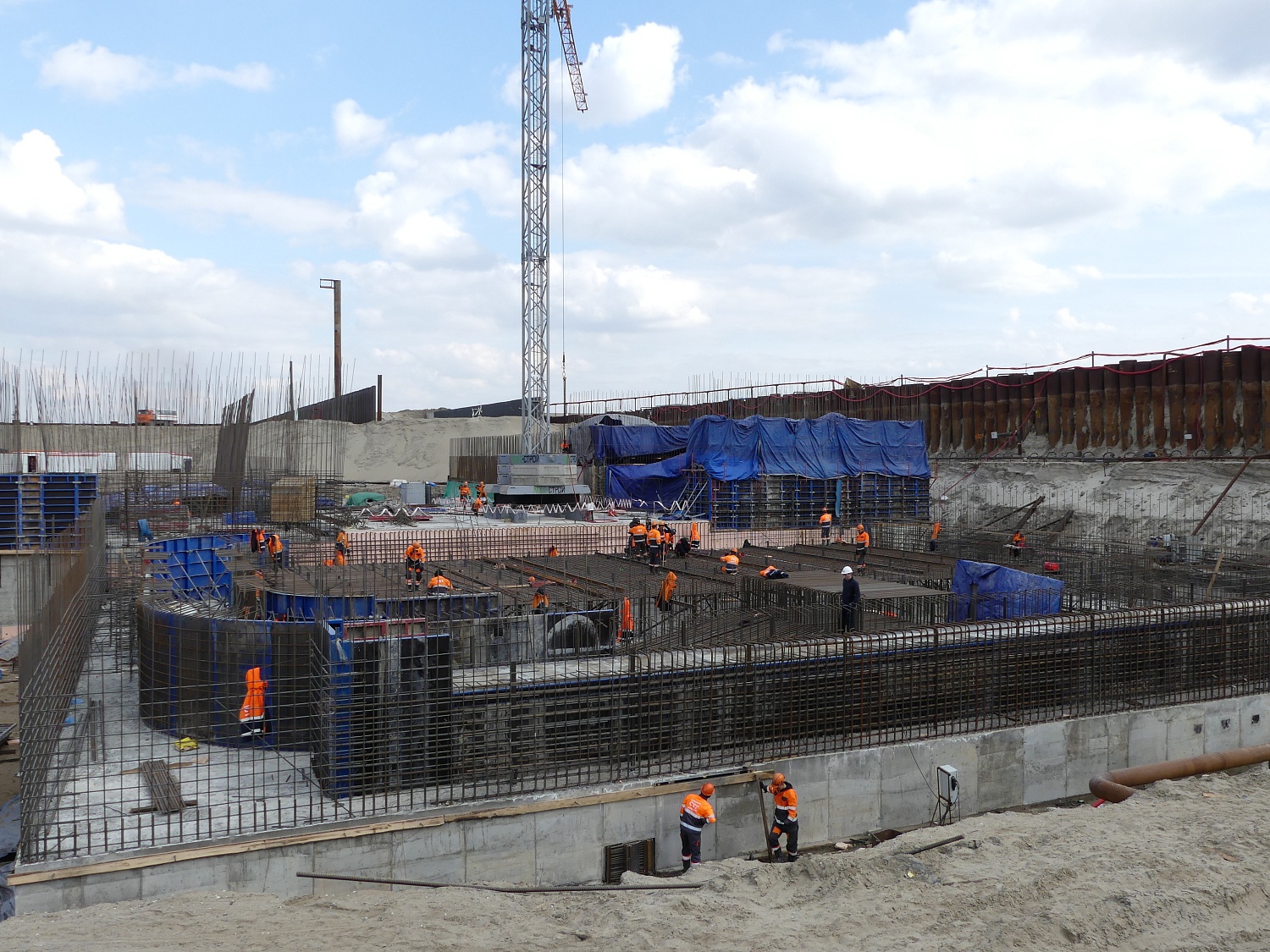

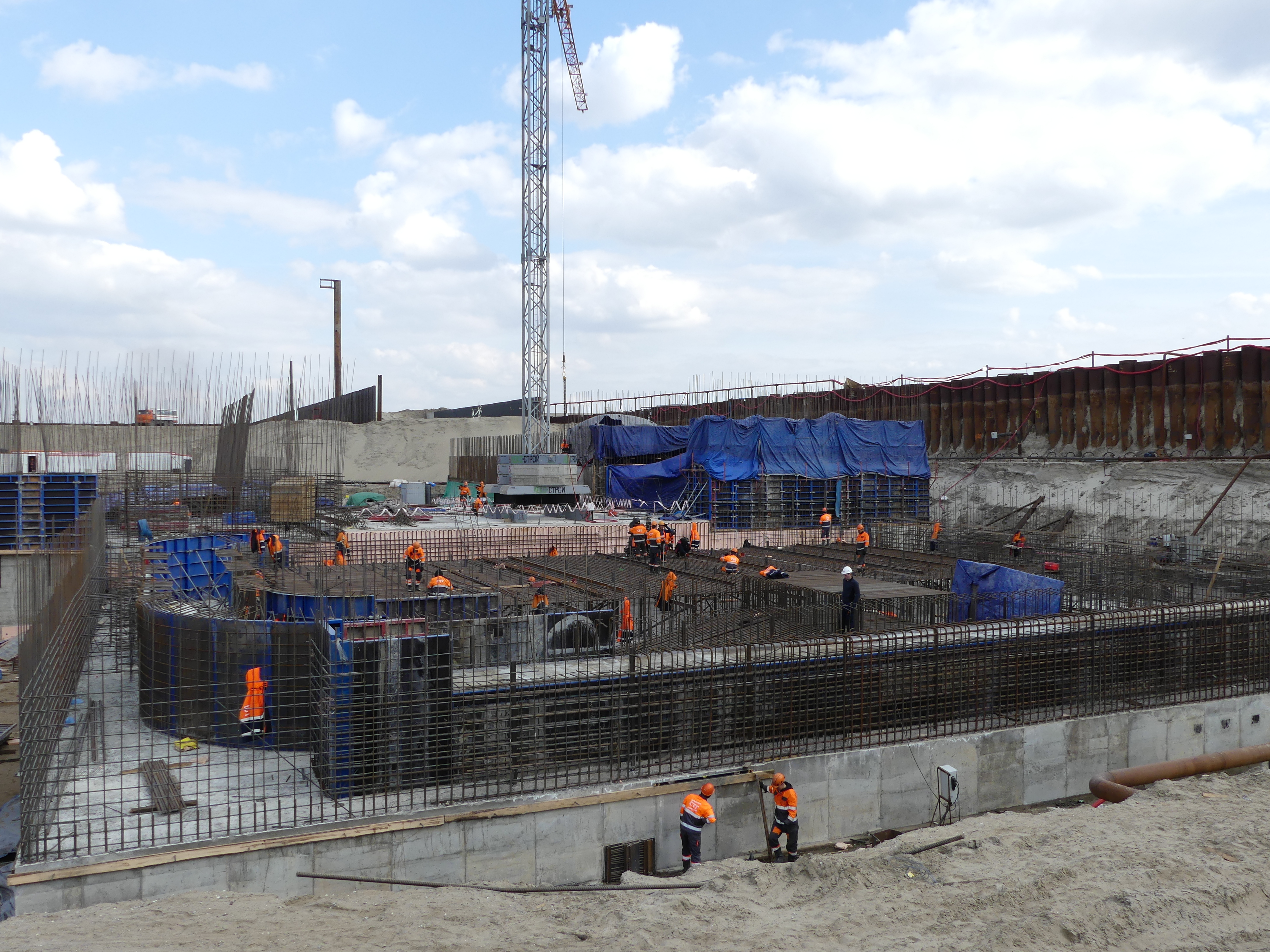

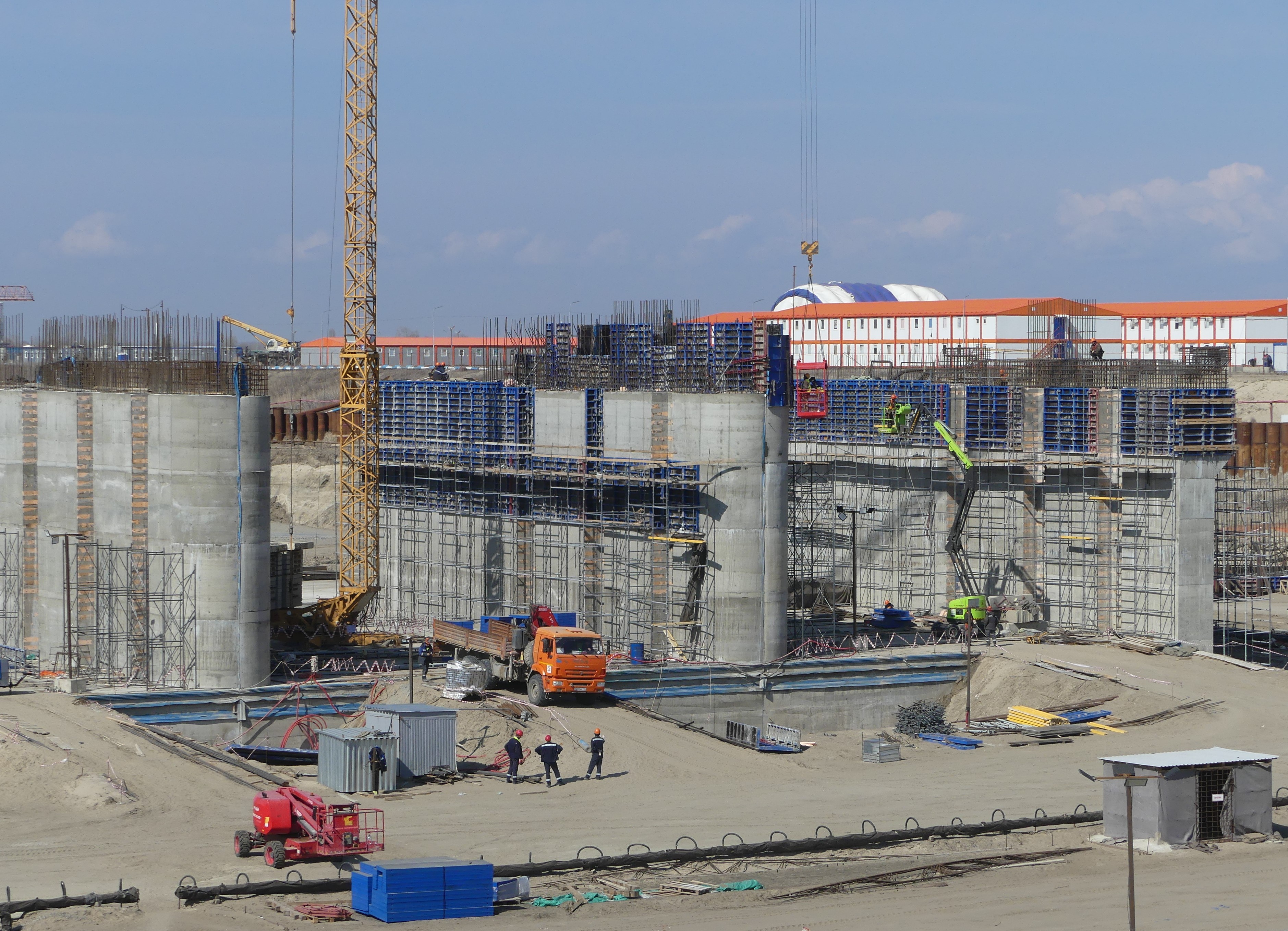

        В 1 квартале 2024 года общий объем бетонирования конструкций составил более 51 тыс. м3. Темпы и объемы бетонирования в марте (25,6 тыс. м3) выросли в 2,7 раза по сравнению с январем. Продолжается бетонирование объектов в зоне водосбросной плотины (монолит флютбета, водобойная плита, рисберма и предохранительный ковш) и на судоходном шлюзе.

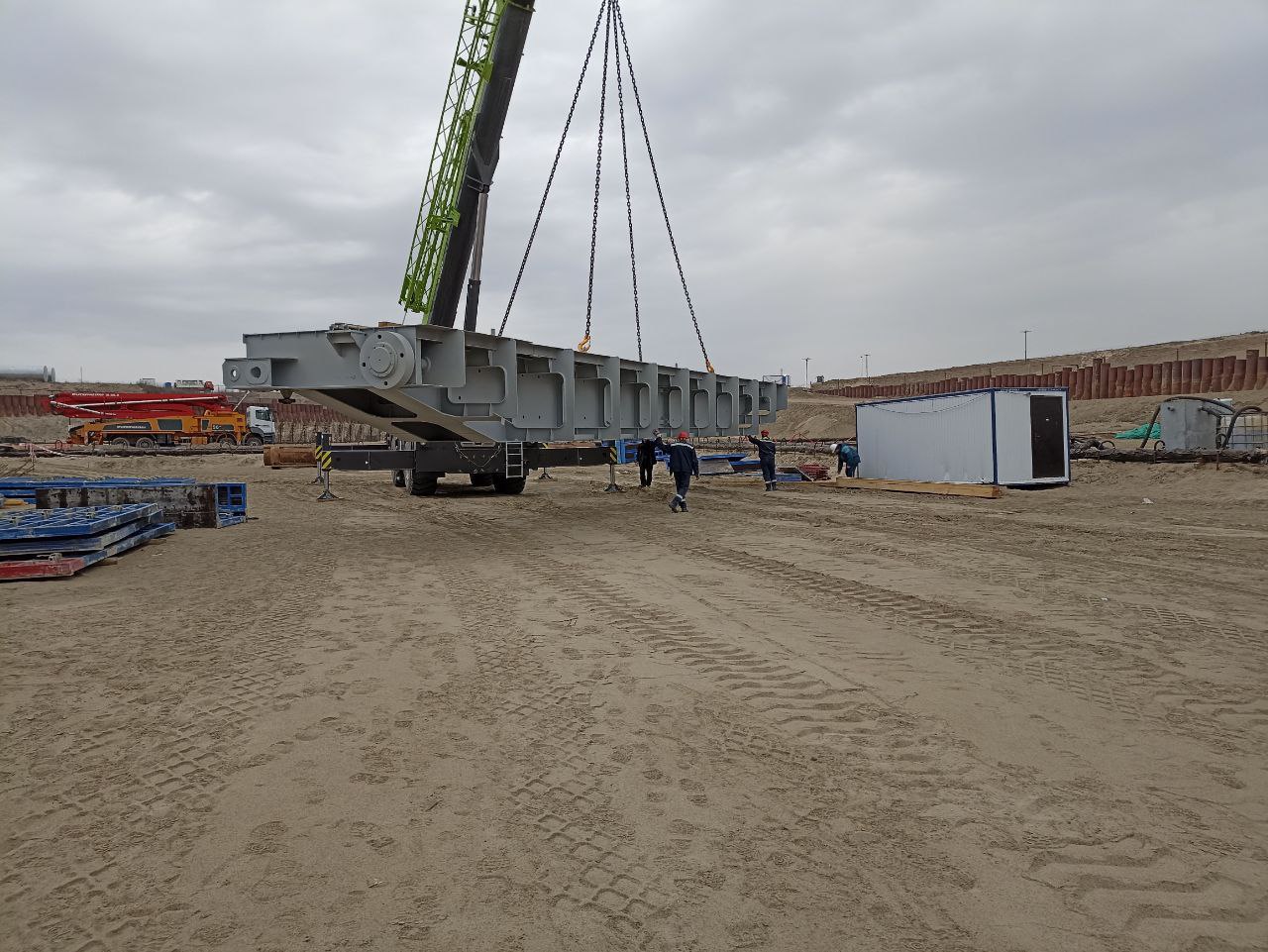

        Изготовление и поставка на гидроузел гидромеханического оборудования выполняется в соответствии с графиком. Произведена поставка первого комплекта затвора водосбросной плотины размерами 7 м х 22 м, весом 30 тонн. Перевозка этого негабаритного груза потребовала отдельной подготовки и специального автотранспорта. Всего предусмотрена поставка 12-ти комплектов гидромеханических затворов, восемь из которых будет поставлено в 1 полугодии, и еще три - в июле-августе 2024 года. Кроме того, для монтажа на плотину доставлены закладные части гидромеханического оборудования.

        За три месяца дополнительно создано и обустроено 452 места в общежитиях для рабочих, численность персонала на строительных площадках на текущий момент составляет более 1750 человек.

        В марте 2024 года, в соответствии с планом мероприятий по охране труда, промышленной безопасности и развитию персонала проведено обучение рабочих безопасным методам производства работ на высоте, а также основным приемам оказания первой помощи пострадавшим.

        Количество задействованной в строительстве техники составляет свыше 130 единиц.

        В текущем году предстоит завершить бетонирование всех объектов гидроузла, с начала осени начать монтаж основного оборудования, в навигацию 2025 года завершить его пуско-наладку и ввести в эксплуатацию объекты гидроузла: водосбросную плотину, судоходный шлюз и рыбоходно-нерестовый канал.


        Нужна консультация?

        Наши специалисты ответят на любой интересующий вопрос

        Задать вопрос

        Фотогалерея

        4
        1 / 4
        Итоги 1 квартала 2024 года. Строительство Багаевского гидроузла (первый пусковой комплекс)
        Итоги 1 квартала 2024 года. Строительство Багаевского гидроузла (первый пусковой комплекс)
        Итоги 1 квартала 2024 года. Строительство Багаевского гидроузла (первый пусковой комплекс)
        Итоги 1 квартала 2024 года. Строительство Багаевского гидроузла (первый пусковой комплекс)
        Итоги 1 квартала 2024 года. Строительство Багаевского гидроузла (первый пусковой комплекс)
        Итоги 1 квартала 2024 года. Строительство Багаевского гидроузла (первый пусковой комплекс)
        Итоги 1 квартала 2024 года. Строительство Багаевского гидроузла (первый пусковой комплекс)
        Итоги 1 квартала 2024 года. Строительство Багаевского гидроузла (первый пусковой комплекс)

        В настройках компонента не выбран ни один тип комментариев

        Назад к списку
        СоюзГидроТранс
        Адрес
        119048, г. Москва, ул. Усачева, д. 33, стр. 2

        Часы работы:
        пн-пт с 9:00 до 18:00
        Телефон
        +7 (495) 657 9660
        Email
        info@s-hydrotrans.ru
        О нас
        История
        Презентационные материалы
        Контакты
        Деятельность
        Направление деятельности
        Закупки
        Проекты
        Наши проекты
        Информация
        Новости
        Реквизиты
        Охрана труда
        Обработка ПД      Документы СОУТ
        2023 - 2026 SGT
